原标题:15号线宝山段施工进展如何了?最新工程施工进展情况来啦~

  对于15号线这条“换乘王”,想必小伙伴们都是很关注的。这不,小宝从区建管委为大家带来了宝山段的最新工程施工进展情况~

  轨道交通15号线北起顾村公园站,途经宝山、普陀、长宁、徐汇、闵行5个行政区,南到上海紫竹高新区站,全长约42.3公里,共设30座地下站。未来将与1、3、7、9、11、12、13、14号线实现换乘。工程于2016年8月开工建设,涉及宝山段范围4个站点,分别为南大路站、锦秋路站、丰翔路站、顾村公园站,另有陈太路进出场,以及顾村公园站~锦秋路站区间风井正在建设中。

  工程施工进展情况

  南大路站

  2017年11月30日开工,主体结构于2019年7月29日全部封顶;站台板及轨顶风道等二次结构施工完成60%;2号出入口进行内部结构施工;1号出入口进行围护结构施工。

  丰翔路站

  2017年11月2日开工,主体结构于2019年1月25日全部封顶;站台板及轨顶风道等二次结构施工完成90%;1号风亭及3号出入口进行围护结构施工;2号风亭进行内部结构施工。

  锦秋路站

  2017年5月2日开工,主体结构于2018年7月11日全部封顶;站台板及轨顶风道等二次结构施工完成80%;1号风亭及2号出入口结构完成, 1号、2号消防口进行围护结构施工,1号出入口进行内部结构施工。

  顾村公园站

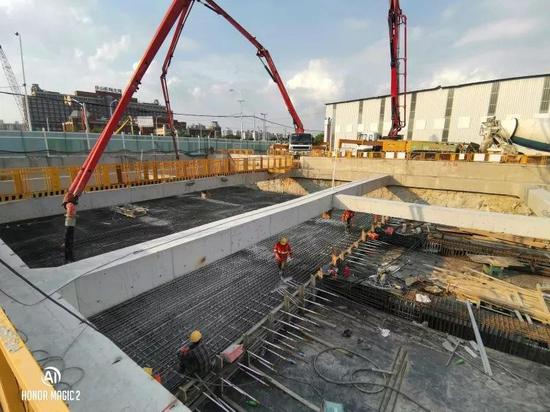

  2016年12月30日开工,主体结构共6个基坑,目前4个基坑全部封顶,剩余2个基坑正在施工结构;站台板及轨顶风道等二次结构施工完成50%;5号出入口结构完成,已投入使用;2号、3号出入口未施工,4号消防出入口内部结构施工完成。

  锦秋路站~丰翔路站区间进度完成情况

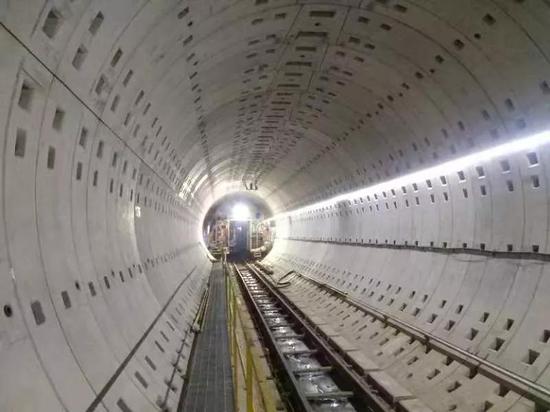

  丰翔路站~锦秋路站区间已完成双线贯通,盾构已解体撤场,目前井接头均已施工完成,隧道嵌缝及手孔封堵已完成,旁通道施工结构已完成,目前区间正在进行铺轨施工作业。

  锦秋路站~顾村公园站区间进度完成情况

  锦秋路站~顾村公园站区间已完成双线贯通,盾构已解体撤场,目前上行线始发井接头、上行线风井始发井接头正在施工,上行线接收井接头未做,其余井接头均已施工完成。

  下行线嵌缝及手孔封堵施工目前已完成1237环,剩余679环;上行线已完成170环,剩余1753环。

  区间1#旁通道冻结第78天,冻结温度正常,准备进行开挖施工;2#旁通道开挖第10目前通道已挖通,正在进行通道结构施工;3#旁通道目前开挖第4天,累计进尺3.3m,已架设3榀通道支架。目前铺轨施工未进场作业。

  锦秋路站~陈太路停车场区间进度完成情况

  锦秋路站~陈太路停车场区间已完成双线贯通,盾构已解体撤场,区间入场线井接头未施作完毕,出场线已完成。隧道出场线嵌缝及手孔封堵已完成400环。区间5#旁通道目前已冻结第41天。目前铺轨施工未进场作业。
