18号线御桥至航头段顺利送电

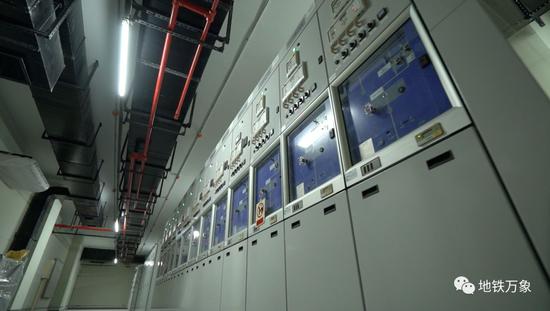

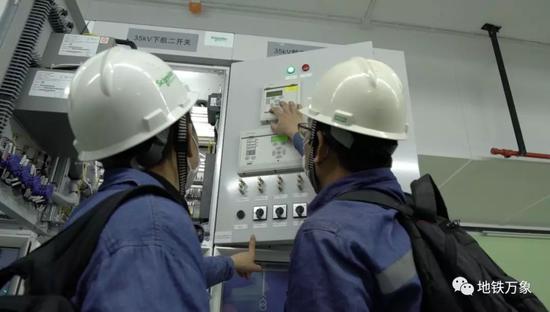

3月23日晚19时,随着航头站最后一台整流变压器顺利上电,上海轨道交通18号线御桥至航头站顺利完成了“电通”的里程碑节点,为18号线御桥至航头段年底实现通车试运营打下了坚实的基础。

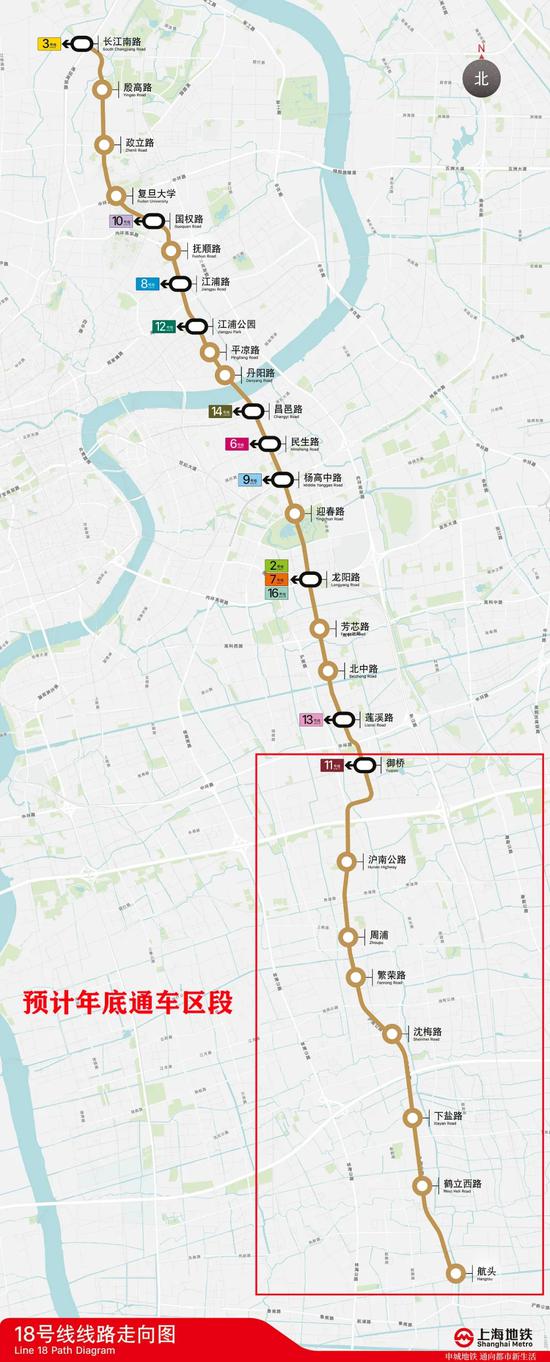

御桥站至航头站全长约15公里,共设御桥站(与11号线换乘)、沪南公路站、周浦站、繁荣路站、沈梅路站、下盐路站、鹤立西路站、航头站8座车站。本次送电的8座车站分为第一、二两个供电分区,自11号线罗山路主变两路电源接入御桥站开闭所后实现向两个分区供电,各方送电人员也是兵分两路同时在两个分区进行送电操作。

供电专业于去年11月正式施工,经过几个月的时间完成了这8座车站的设备进场、安装、调试等工作,为接下来列车上线信号调试以及车站各系统联调提供了有效的电力保障。

18号线一期工程起自宝山区长江南路站,终至航头站,线路全长约36.8公里,全部为地下线,共设26座车站。其中,航头站至御桥站这一段预计4月份开始列车上线调试,8月底完成信号调试,9月列车空载运营,年底有望载客试运营。
